Werken aan een nieuwe Bartenbrug (deel 2) - 18 februari 2016 en verder
Werken aan een nieuwe Bartenbrug (deel 2) - 18 februari 2016 en verder
Overzicht van de werkzaamheden aan de Bartenbrug (over de Aa tussen de Graafseweg en het Hinthamereinde) deel 2, vanaf januari 2016. Voor de laatst toegevoegde foto's klik op de knop <<.
De Bartenbrug is op 10 augustus weer voor het verkeer opengesteld.
- in januari leek het alsof de werkzaamheden al begonnen waren omdat er bouwmateriaal aangevoerd was maar dat is na een weekje al weer weggehaald. zie bruggen
- informatiemiddag in de bouwkeet bij Mobilis bij de Bartenbrug. Er werd onderzoek gedaan bij de 2 pulonen met proefboringen omdat die 2 betonkolossen met nxburst (gasdruk) gekraakt en geheel verwijderd zullen worden. 18/2
- na een aantal proefboringen in de pulonen -zie de boorkernen die op de grond liggen- wordt er gezaagd in de oostelijke puloon. Verder zijn er wat grondwerkzaamheden verricht. 25/2
- de landhoofden worden gesloopt en de oostelijke puloon wordt ingezaagd en langzaamaan afgeknabbeld. 29/2 en 3/3 en 9/3.
- op 10/3 is de oostelijke puloon helemaal losgezaagd en op zijn "rug" gelegd. De 'sfinxen van de Bartenbrug' zijn aan het verdwijnen.
De fundamenten van de pulonen gaan gebruikt worden als basis voor de nieuwe brug.
- 17/3 de oostelijke puloon is helemaal weg.
- 26/3 de westelijke puloon is gedeeltelijk ingezaagd. Deze week werd ook al even gekeken hoe een stuk metselwerk met de nieuwe bruine steen er uitzag maar dat stuk is bij het oostelijk bruggehoofd gedeeltelijk onder water aangebracht.
- 14/4 Het oostelijke bruggehoofd aan de stadskant werd verder afgewerkt net als het landpunt op de oever aan de Graafseweg.
- 25/4 inhijsen van de liggers van het oostelijk brugdeel, de wethouders Jos van Son en Huib van Olden kwamen een handje helpen. Als dit deel van de brug klaar is, kan het verkeer er zolang richting stad over rijden. Dan wordt ondertussen de tijdelijke autobrug verwijderd en het westelijk brugdeel gebouwd. De omgeving van de Bartenbrug wordt ondertussen verder opgeknapt.
- 12/5 en 19/5 het werk aan het oostelijk deel vordert, zodra dit gedeelte klaar is wordt het verkeer richting stad hier over geleid.
- 26/5 Het oostelijk deel is zover klaar dat de auto's daar nu over -tijdelijk- richting stad rijden, een beetje voorzichtig weliswaar want de aansluitingen in het wegdek zijn nog niet klaar. en een volgende brug is tijdelijk ook een probleem, zie onder.
- 1/6 afscheid van de noodbrug voor auto's en sloop van de laatste, westelijke puloon.
- 2/6 Door hevige regenval de afgelopen dagen staat er hoog water in de Aa, maar de Bartenbrug staat daar boven.
- 8/6 De westelijke en laatste puloon is geheel gesloopt, aan de overkant wordt het bruggehoofd aangepast. Aan de oostelijke kant begint men met de natuurstenen rand aan te brengen.
- 24/6 westelijk bruggehoofden grotendeels klaar, eerste metselwerk aan oostelijk bruggehoofd.
- 30/6 het metselwerk aan de oostelijke kant vordert voorspoedig.
- 1/7 De liggers van het westelijk brugdeel werden aangevoerd en op hun plek gelegd.
- 6/7 en 7/7 Er wordt gewerkt aan het westelijk brugdeel, de liggers worden vastgemaakt, aan de oostelijke kant (watertoren) van het bruggehoofd aan de stadskant is het metselwerk al ver gevorderd. Op straat is aangegeven waar gezaagd moet worden om de nieuwe indeling te kunnen maken. De ruimte tussen de liggers is dichtgemaakt.
- 15/7 - 17/7 - 23/7 - 25/7 afwerken van de brugdelen.
- 27/7 er wordt tot laat geweerkt, zelfs op zaterdag om de brug op tijd of eerder af te hebben.
Het valt wel op dat fietsers maar ook brommers op hoge snelheid gebruiken maken van de smalle stroken die voor voetgangers vrijgehouden zijn, je moet soms opzij springen, terwijl de omleidingen goed zjn aangegeven.
- 1/8 de brug is al grotendeels geasfalteerd en er worden al lijnnen getrokken voor de weghelften. De aansluitingen van de wegen en fietspaden vorderen ook. zie de omgeving
- 4/8 Aanvankelijk stond er 5 augustus op de borden maar de periode van afsluiting is verlengd want het werk op het Hinthamereinde en De Bossche Pad duurt wat langer. De oprit naar de Aawal was te breed gemaakt en de bomen op het pleintje naast de platenzaak drukken de stenen te veel omhoog.
- 5/8 'Barten by Night' - de naam staat al op de zijkant van het metselwerk, de afwerking van de brug is nog aan de gang, het Hinthamereinde en Bossche Pad zijn nog niet klaar.
- 8/8 bijna klaar
- 10/8 De Bartenbrug is op 10 augustus weer voor het verkeer opengesteld. Wethouder Jos van Son en de directeur van Mobilis haalden met de hulp van enkele medewerkers van gemeente en Mobilis de afluitingshekken weg. Voetgangers en een enkele fietser waren inmiddels al stiekem over de brug. Voor sommige fietsers was het fietspad nog niet te vinden. De eerste auto's (een witte en een groene) gingen daarna langzaam rijdend naar de overkant. De officiële opening volgt later dit jaar.

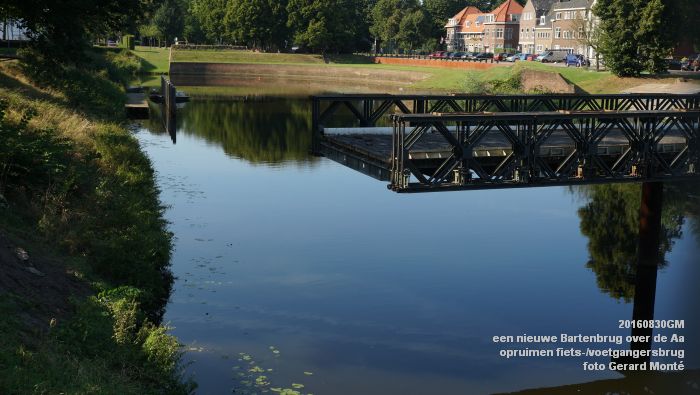

- De noodbrug voor fietsers en voetgangers is inmiddels ook afgesloten en werd 30 en 31 augustus opgeruimd wat nog niet zo gemakkelijk ging doordat de bouten die de brugdelen verbinden in de tijd van jaren vastgeroest zijn. Op 31 augustus stond er 's avonds alleen nog een deel op de palen midden in het water, de pontons lagen er onder. De Aawal was weer vrij voor het verkeer.
zie ook Bartenbrug deel 1 2011-2015
©2016 Gerard Monté
